谷歌把太空数据中心送上天了:散热怎么解、算力有多少、适合什么场景
10 月 1 号,美国太空探索技术公司 SpaceX 用猎鹰九号(Falcon 9)火箭执行了 Transporter-18 任务,从美国加州的范登堡太空军基地把一批卫星送入轨道。其中一颗是商业卫星公司 Planet Labs 造的,载荷是谷歌的 TPU(张量处理单元,Tensor Processing Unit,谷歌自研的 AI 加速芯片),这是谷歌 Project Suncatcher 计划的首次入轨 [1][2][3][4][5]。群里当天也讨论起来了,一个朋友问,太空散热的问题谷歌要怎么解决;另一个朋友引了句中文转述,说真空里只能靠辐射散热,芯片连着跑十五到二十分钟就得关机冷却,"只能靠关机辐射散热了"。
我的想法跟这位朋友差不多,真空里散热是真难。但"只能靠关机"不全对,散热可以靠调度绕过去,不一定非得跟它硬碰。这篇文章要提出并验证的就是一套"轮班"办法:让设备轮流运行,任意时刻保证有一两台在跑,跑着的负责散热,停下的负责降温,互相别烤着,接成一个连续的接力。这套轮班思路是本文提出来的,论文和官方材料里都没有,群里那两句讨论只是起了个头。下面拿谷歌论文评审版给的散热口径 [6],把它认真算一遍。
先把出处核一下,再建两节点的热模型,跑五组模拟,然后往外推:功耗和面积的通用相图、降功耗、热缓冲,以及真实推理任务的算力和数据流。最后说说那篇论文还能往哪儿改。
一、原始出处都写了啥
中文里传的说法有几处跟原文不一样,先澄清一下。
一个常见的说法是这次上了四颗,其实就一颗。Google 官方博客的原话是 "our prototype satellite for Project Suncatcher, built in partnership with Planet, launched into orbit aboard the Transporter-18 rideshare mission with SpaceX"(我们 Project Suncatcher 的原型卫星,与 Planet 合作建造,已随 SpaceX 的 Transporter-18 拼车任务入轨),单数 [1]。美国财经媒体 CNBC 同一天的报道也确认了范登堡的发射窗口和入轨后联系正常 [2]。
"15-20 分钟"这个数也不是原文。科技媒体 TechCrunch 写的是 "the satellite will fire up its TPU in 15-minute bursts to avoid straining the satellite's power and thermal management systems"(卫星会以 15 分钟一档的突发方式启动 TPU,以免压垮卫星的电源和热管理系统),15 分钟一档,怕的是电源和热管理两套系统一起吃紧 [3]。多出来的"20 分钟"是转述时加的,但方向没错,确实是间歇工作、要冷下来再跑。
"2027 年再发两颗、测星间激光组网"这句倒是对的。谷歌 2025 年 11 月 4 号在 research.google 博客上说要 "launch two prototype satellites by early 2027 ... validate the use of optical inter-satellite links for distributed ML tasks"(2027 年初发射两颗原型卫星……验证用星间激光链做分布式机器学习任务),那两颗是为算力专门造的平台 [7],Planet Labs 公司的官宣里也提到了这个 2027 年初的时间点 [4]。
"约 1 千瓦"出自 TechCrunch 同一句 "supplying a kilowatt of continuous power"(提供一千瓦的连续功率)[3]。"太阳能是地面 8 倍"出自论文,原话 "receive up to 8x more solar energy per year than a panel located on Earth at mid-latitude"(一年接收的太阳能是地球上中纬度地区太阳能板的 8 倍)[6][8]。太阳同步晨昏轨道(沿着地球昼夜分界线飞行、几乎全程都晒得到太阳的轨道)、650 公里、81 颗卫星、半径 1 公里编队这几个数字,也都是论文里的 [6][8]。
论文后来出了同行评审版,登在能源领域期刊 Joule 上(Joule 11, 102678,2027 年 2 月 17 日刊出,在线 2026 年)[6],预印本是预印本平台 arXiv 上的 2511.19468 [8]。评审版比预印本多了一大段散热参数,这次的模型就是冲那段去的。原文是 "A published ballpark figure for contemporary GPU/TPU power density is 90 W/cm² for Nvidia's H100, and ideally, silicon junction temperatures should be kept below 90°C, while near a satellite radiator temperature of 50°C, blackbody radiation decreases by about 1.2% per K of lower temperature..."(据公开数据,当下 GPU/TPU 的典型功率密度是英伟达 H100 的 90 W/cm²;芯片结温最好保持在 90 摄氏度以下;在辐射板温度 50 摄氏度附近,温度每低 1 K,黑体辐射能力下降约 1.2%……)。这里的芯片结温(junction temperature,芯片里晶体管工作时的温度,整颗芯片最怕过热的地方)就是这次的硬约束 [6][9]。论文说散热靠热管(一种靠工质相变、把热从一头搬到另一头的被动器件),航天上常用铝-氨或铜-水做工质,还推荐了 Silk 的《Introduction to Spacecraft Thermal Design》(《航天器热设计导论》)当入门 [6][10]。
论文自己的散热结论很干脆:热管加辐射板,被动式,全靠辐射把热丢给深空 [6][8]。Facts 页说得更直接,"In a vacuum, you can only diffuse heat via radiators, which requires a totally different approach to cooling electronics."(真空中只能靠辐射板散热,这需要一套完全不同的电子设备冷却思路)[11] 论文也把散热列进了 "significant engineering challenges remain"(仍存在重大工程挑战)那张名单,说后续任务还得继续交作业 [6][8]。
这次要算的事说清楚:拿论文给的散热口径(结温上限 90 摄氏度,芯片到板热阻 0.04 K/W)建一个两节点的热模型,回答四个问题——原型星为什么只能 15 分钟一档、1 kW 芯片连续运行要多大辐射板、芯片到板的热阻有多关键、以及本文提出的轮班接力需要几颗星。结果先摆出来:单看散热,原型星能连跑 47 分钟,15 分钟其实是电池先见底;1 kW 要连续,得配大约 2 平方米辐射板;热阻从 0.04 涨到 0.06,可用率就从 0.53 掉到 0.37;轮班方案 5 颗星能把 2 台常开覆盖到 100%,但每颗星平均只出 469 W。这些数下面逐个算。
论文这段话正好补齐了上一版模型缺的两样:一个是芯片结温这个真正的约束,另一个是芯片到板之间的温度梯度,论文原话是 "needs to be engineered to be small"(这个温差要设计得尽量小)[6]。所以这一版模型升级成两节点。
二、真空里的热为什么难散
黑体表面的辐射功率是
\(\sigma = 5.67 \times 10^{-8}\,\mathrm{W/(m^2 \cdot K^4)}\) 是斯特藩-玻尔兹曼常数,\(\varepsilon\) 是表面发射率,热控涂层一般能到 0.85-0.92 [12],\(A\) 是辐射板面积,\(T_{sink}\) 是等效热沉温度。
太空的热沉有两块来源。一块是 3 K 的宇宙微波背景,另一块是地球,地球往外散红外(约 240 W/m²),还反射太阳光(反照率约 0.3)。650 公里的太阳同步轨道,两边合起来等效热沉温度大概落在 250-270 K,本文取 260 K,依据是 Gilmore 主编的《Spacecraft Thermal Control Handbook》(航天器热控制手册)[12]。
关键在 \(T^4\) 这个四次方。它的相对灵敏度是
50 摄氏度(323 K)处,4/323 = 1.24%/K,跟论文的"约 1.2% per K"对上了 [6]。也正因为这个四次方,空间站的辐射板敢跑到六七十摄氏度,烫一点散热能力涨很多,美国航天局 NASA 国际空间站的主动热控系统就是靠大面积板子排热的 [12]。芯片不行,结温过 90 摄氏度就出毛病 [6]。论文给的这组数(结温<90℃、辐射板~50℃)意味着一件事:1 kW 功率下,芯片到板面要压掉大约 40 K 温差,折合总热阻 0.04 K/W 上下。这 0.04 就是这次模型里的关键参数 \(R\)。
三、两节点模型
老版本把整颗星当成一个温度节点,太粗糙。这一版拆成两个:芯片结温 \(T_J\) 和辐射板温度 \(T_R\),中间用热阻 \(R\) 连起来,这 \(R\) 是热管、安装面、界面材料加在一起的总和 [6][10]。
\(C_J\) 是芯片加封装加均热板的热容,\(C_R\) 是星体和板的热容,\(P(t)\) 是芯片功率,\(P_{bus}\) 是待机总线功耗,\(A_{eff} = 2 A_{rad} \times 0.85\)。约束从"辐射板温度"换成了"芯片结温":\(T_J \le 90\,^\circ\mathrm{C}\) [6]。
稳态下有 \(T_J = T_R + P R\)。代进约束,辐射板实际能到的温度上限就是 \(T_{R,max} = 90\,^\circ\mathrm{C} - P R\)。这一步是关键:结温是硬上限,热阻越大,留给辐射板的额度越小。要是 \(P R\) 大到逼近"90 摄氏度减热沉温度"那个差,板子再大也没用,芯片自己先过热了。
参数表:
| 参数 | 取值 | 出处 |
|---|---|---|
| 芯片结温上限 | 90 ℃(363 K) | Joule 评审版 [6] |
| 芯片到板总热阻 R | 0.04 K/W | 由 40 K @ 1 kW 反推 [6] |
| GPU/TPU 热流密度 | 90 W/cm²(H100) | 评审版引 NVIDIA Hopper [6][9] |
| 太阳能(LEO 低地球轨道晨昏轨) | 地面中纬度的约 8 倍 | 论文 [6][8] |
| 原型星功率 | 1 kW | TechCrunch [3] |
| 原型星辐射板 A_rad | 1.5 m² | 本文假设 |
| 芯片节点热容 C_J | 2×10³ J/K | 本文假设 |
| 星体热容 C_R | 4×10⁴(单机)/6×10⁴(集群节点)J/K | 本文假设 |
| 辐射面发射率 ε | 0.9 | 热控涂层典型值 [12] |
| 等效热沉温度 | 260 K | 综合地球红外与反照 [12] |
| 待机总线功耗 | 80 W | 本文假设 |
| 15 分钟突发档位 | 电池容量限制 | TechCrunch [3] |
谷歌没公开原型星的板面积、热容和热阻,这几个是按量级推的。模型的价值不在复刻原型,而在把参数机制摊开,看改哪个会翻盘。
四、15 分钟一档,到底是不是热卡住的
原型星平时是这样工作的:从 22 摄氏度(295 K)起跑,满负荷 1 kW,15 分钟后电池见底强制停机,这时候芯片结温 72.2 摄氏度,辐射板才 33.2 摄氏度。然后待机 80 W 慢慢散,24.8 分钟后结温回到 22 摄氏度,进入下一轮。一个周期 39.8 分钟,占空比 38%。
算出来一个反直觉的数:热学能撑的热重启窗口是 47.4 分钟,比 15 分钟长得多。也就是说光看散热,这颗星还能多跑半个多小时,15 分钟一档的真正瓶颈是电池和电源,不是热。TechCrunch 原话把 "power and thermal management"(电源和热管理)两个都点了 [3],模型正好把两条约束拆开:热学给 47 分钟,电池给 15 分钟。原型星的结温峰值离 90 摄氏度还差 18 K,散热在原型阶段绰绰有余。
要是电池不管硬跑,稳态下辐射板爬到 64 摄氏度、结温爬到 104 摄氏度,越过红线。所以"原型星连续跑不了满负荷"这话还成立,只是卡点从板温换成了结温。

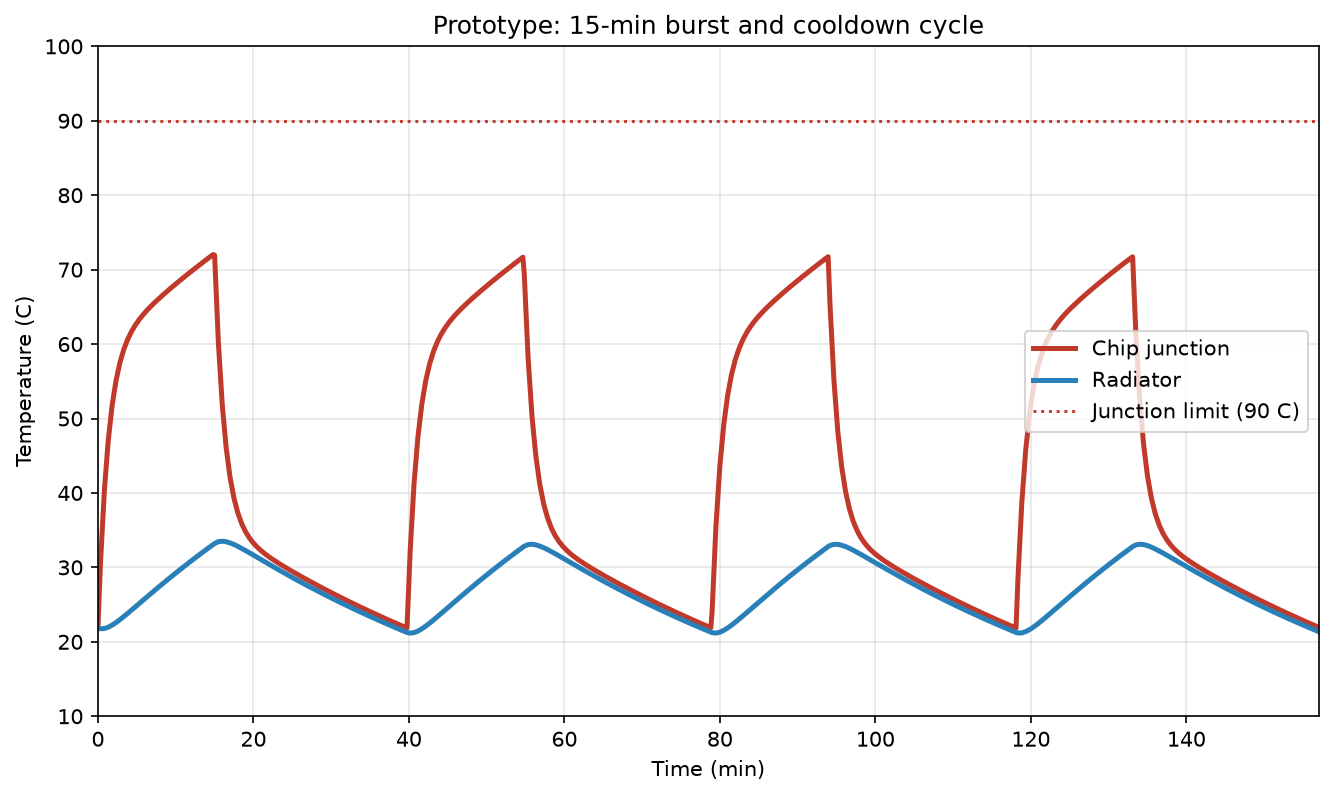

图里是原型星四个连续周期的温度曲线,红的是芯片结温,蓝的是辐射板温度。几个点值得看:结温峰值 72 摄氏度,离 90 摄氏度还差 18 K,15 分钟一档不是热卡的;辐射板这时候才 33 摄氏度,一半的散热本事都没使出来;待机那 25 分钟里结温掉得比板温快,因为芯片节点热容小,温度基本跟着板走。
五、辐射板加到多大才够
15 分钟一档既然是电池卡的,那板子要多大才能撑住连续满负荷?把面积从 1.2 试到 3.0 平方米,看连续运行时的结温和板温:
| A_rad (m²) | 连续运行结温 | 连续运行板温 | 结论 |
|---|---|---|---|
| 1.2 | 116 ℃ | 77 ℃ | 结温超限 |
| 1.5 | 104 ℃ | 64 ℃ | 结温超限 |
| 1.8 | 94 ℃ | 54 ℃ | 单机最长 101 分钟 |
| 2.0 | 89 ℃ | 49 ℃ | 刚够连续 |
| 2.4 | 81 ℃ | 41 ℃ | 连续有余量 |
| 3.0 | 72 ℃ | 32 ℃ | 连续很宽松 |
按评审版结温<90 摄氏度的口径 [6],每 kW 算力大概要 2.0 平方米板才能连续。原型星实际多大谷歌没说,但它在 15 分钟档上跑、结温还剩 18 K 余量,板面积估计在 1.5-2 平方米之间。
六、热管才是那个隐藏的坎
论文那句 "temperature differential ... needs to be engineered to be small"(芯片到板的温差要设计得尽量小)[6],翻成模型的话就是热阻 \(R\) 必须小。把 \(R\) 从 0.02 试到 0.12 K/W,看单机占空比和需要的节点个数(周期稳态,跑 50 个周期取后 30 个平均):
| R (K/W) | 运行时长 | 停机时长 | 占空比 η | 保 2 台常开需 N≥ | 辐射板温度区间 |
|---|---|---|---|---|---|
| 0.02 | 连续 | — | 1.00 | 2.0 | 22-58 ℃ |
| 0.04(论文口径) | 43 min | 38 min | 0.53 | 3.8 | 21-42 ℃ |
| 0.06 | 6 min | 10 min | 0.37 | 5.4 | 21-23 ℃ |
| 0.08 | 4 min | 8 min | 0.31 | 6.4 | 18-18 ℃ |
| 0.12 | 3 min | 9 min | 0.24 | 8.2 | 13-13 ℃ |
热阻从 0.02 涨到 0.06,占空比从连续一路掉到 0.37,中间 0.04 是 0.53。道理不复杂:\(R\) 一大,结温很快顶到 90 摄氏度,辐射板还没热起来就被迫停机。\(R=0.12\) 时板子基本停在 13 摄氏度,一块本来能排几百瓦的板,实际只排几十瓦。热管做不好,散热板再大也白搭。

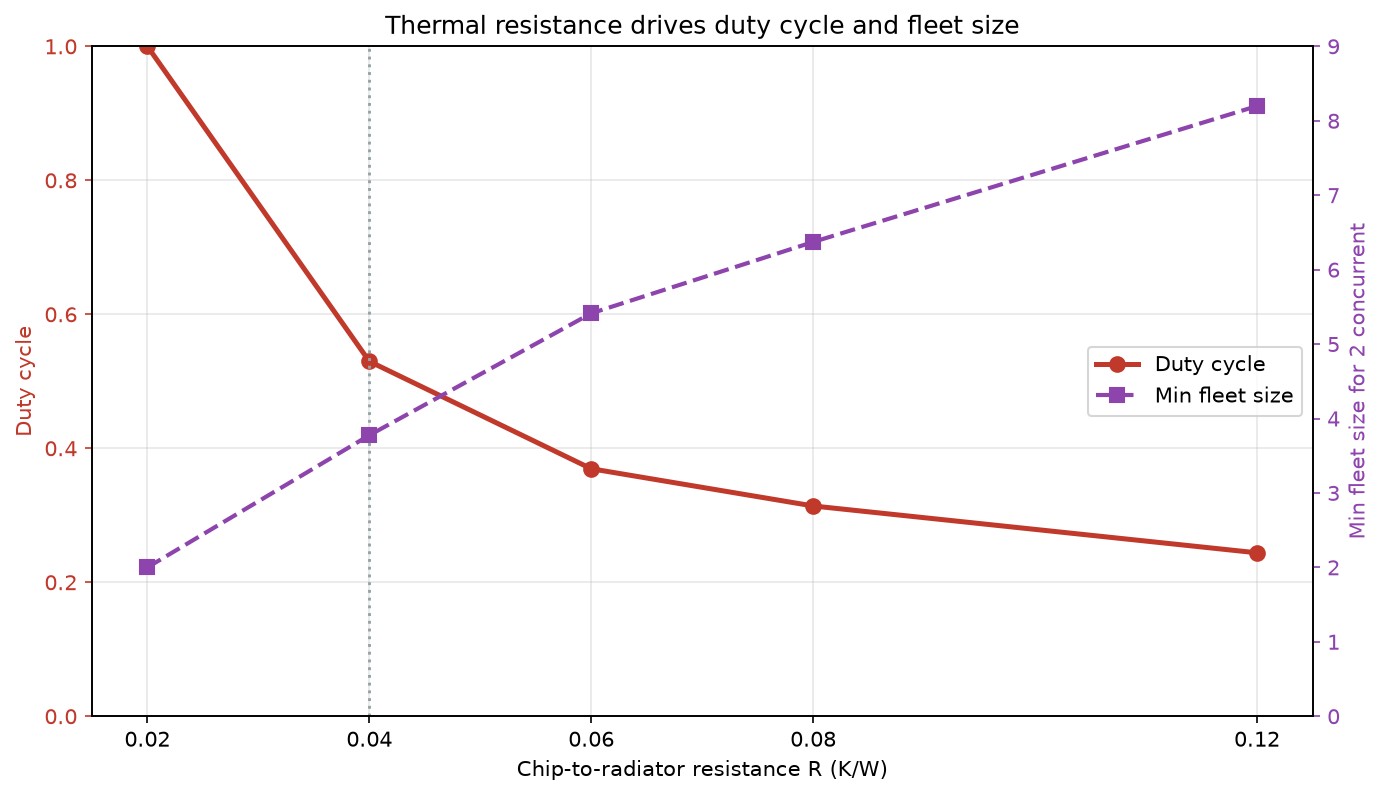

图里横轴是热阻,红线(左轴)是单机占空比,紫线(右轴)是保两台常开的最小节点个数。\(R=0.02\) 时结温稳态就在 90 摄氏度以下,能连续跑,两台够;\(R=0.04\) 掉到 0.53,要四台;\(R=0.12\) 要八台以上。这就是"梯度必须做小"的量化意思。
再往下推,\(R\) 还给单芯片功率封了顶。结温上限 90 摄氏度、热沉 260 K,差 103 K,每瓦功率吃掉 \(R\) 那么多温差:
\(R=0.04\) 是 2.6 kW,\(R=0.08\) 只剩 1.3 kW。过了这个数,板子再大也没用,芯片自己烧穿。所以太空算力的单芯片功率不是被板子卡住的,是被芯片到板那段热阻卡住的。
七、轮班接力到底要多少颗星
我们还可以设计一种轮班方案:设备轮流运行,停下来的负责散热。把它写成调度规则:每颗星 1.2 kW、2 平方米板、\(R=0.04\),结温到 90 摄氏度强制停机,回到 22 摄氏度才能再次开机;最多两台同时跑;优先选累计运行时间短的。编队里其他星的板会互相照面,用一个邻居互烤系数 \(f=0.15\) 表示。跑 48 小时,前 24 小时当过渡期扔掉:
| 节点数 N | 至少 1 个节点在跑 | 平均并发 | 每台平均运行 (h/24h) | 等效满负荷 |
|---|---|---|---|---|
| 1 | 47% | 0.47 | 11.3 | 0.57 kW |
| 2 | 48% | 0.95 | 11.4 | 1.14 kW |
| 3 | 89% | 1.33 | 10.6 | 1.60 kW |
| 4 | 88% | 1.77 | 10.6 | 2.12 kW |
| 5 | 100% | 1.95 | 9.4 | 2.35 kW |
| 10 | 100% | 2.00 | 4.8 | 2.40 kW |
| 25 | 100% | 2.00 | 1.9 | 2.40 kW |
N=1 和 N=2 的覆盖率都卡在 47% 左右,是锁步共振:两个节点一起运行、一起升温、一起停机,错不开。单机占空比 0.53,双星轮换也只有一半出头。节点数至少要有并发上限的两倍才错得开,N=5 覆盖率到 100%,每颗星平均一天运行 9.4 小时。

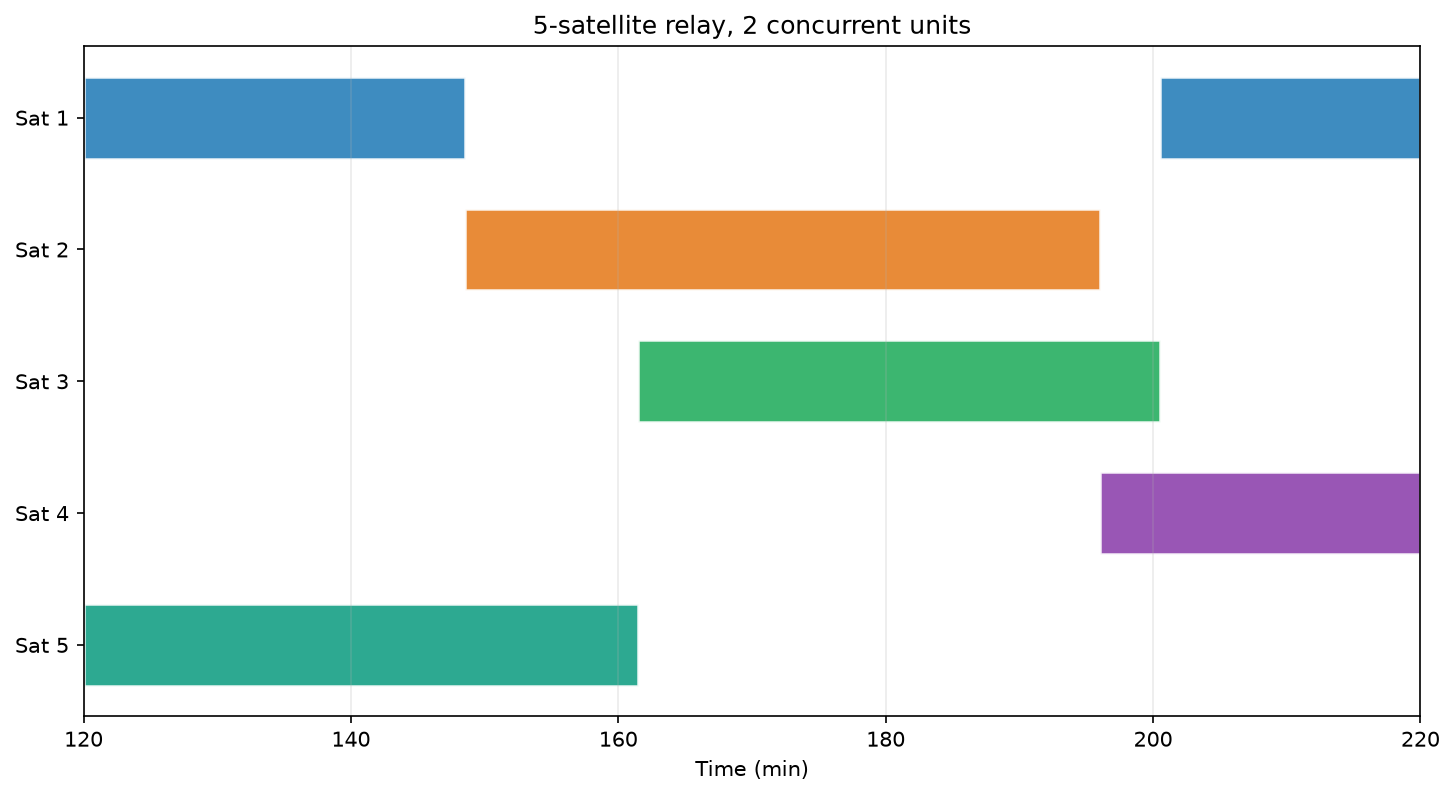

图里是 5 颗星同一时间段的排班,一行一颗,有颜色的条就是它在跑。任意时刻大概两条重叠,这就是接力:某个节点结温顶到 90 度停机,另一个正好凉透顶上来。每个节点运行四十来分钟、停机四十来分钟,5 个错峰,凑出差不多两台的连续算力。
邻居互烤也有敏感度:\(f=0.15\) 没事,加到 0.3 等效负荷掉约 14%,到 0.6 覆盖率掉到 74%。论文自己提过 "would have to pay attention to occlusion of outgoing 'rejected heat' IR radiation between satellites"(得留意卫星之间排出的废热红外辐射互相遮挡的问题)[6],注意到了,但还没交作业。
八、汇总
| 项目 | 数值 | 说明 |
|---|---|---|
| 原型星(本次发射) | ||
| 15 分钟突发后结温 | 72 ℃ | 离 90 ℃ 上限还有 18 K |
| 热学允许的热重启窗口 | 47 min | 远大于电池给的 15 min |
| 实际 15 分钟档位 | 电池限制 | 占空比 38% |
| 连续满负荷结温 | 104 ℃ | 超限,必须间歇 |
| 辐射板需求(1 kW) | ||
| 连续运行所需面积 | 约 2.0 m²/kW | 结温<90 ℃ |
| 热阻敏感性(1.2 kW,2 m²) | ||
| R=0.02 / 0.04 / 0.06 / 0.08 K/W | η=1.00 / 0.53 / 0.37 / 0.31 | 断崖在 0.04-0.06 之间 |
| 单芯片功率天花板 | 2.6 kW(R=0.04) | 板再大也越不过 |
| 节点轮班(1.2 kW,2 m²,R=0.04) | ||
| 最小节点个数 | N≥m/η≈3.8 | N=5 实现全天 2 台常开 |
| 每颗星平均输出 | 469 W | 冗余比约 2.5 倍 |
| 100 MW(兆瓦)等效算力 | 约 213,000 颗星 | 每颗 469 W |
| 对应入轨质量 / 发射费 | 约 1.49 万吨 / 约 30 亿美元 | 按 $200/kg、5 年摊销 5,970 $/kW/y |
| 地面电费参照 | 570-3,000 $/kW/y | 论文给的区间 [6] |
| 通用场景与降功耗 | ||
| 连续运行的单芯片功率上限 | 363 / 646 / 1010 / 1409 W | 对应板面积 0.5 / 1.0 / 2.0 / 4.0 m² |
| 推荐低功耗点 | 400 W + 1.0 m² 板 | 结温 60 ℃,可连续,无需轮班 |
| 热缓冲 | ||
| 1.0 kW / 1.5 m² | η 0.49 → 0.74 | 可回收 0.25 可用率 |
| 1.2 kW / 2.0 m² | η 0.53 → 0.70 | 可回收 0.17 可用率 |
| 真实任务(70B 推理,量级) | ||
| 4-bit 权重 | 35 GB/模型 | 每颗参与推理的星存一份或一份分片 |
| 单芯片吞吐 | 约 28 tokens/s(满速)/ 约 15(轮班 0.53) | HBM 1 TB/s、带宽受限 |
| 权重上行 | 约 1.4 s/星 | TBIRD 200 Gbps [13] |
| 星间分发 | <0.1 s | 单口径 9.6 Tbps [6][8] |
九、通用场景,和怎么把功耗降下来
前面都是按 1 kW 单芯片、2 平方米板这一套算的。换个功率、换个板面积会怎样?把单芯片功率从 200 W 试到 3000 W,板面积从 0.5 试到 4 平方米,画出占空比相图:

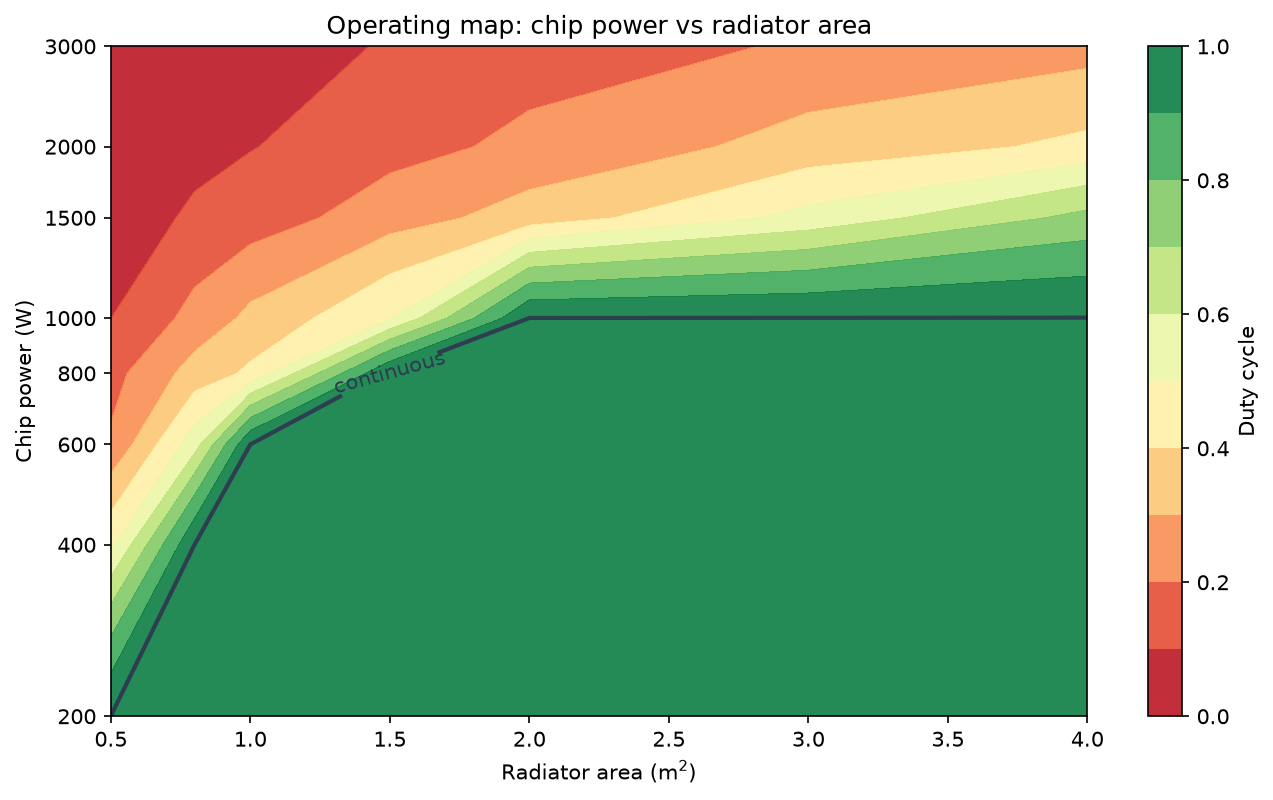

颜色越深,占空比越高;最深的那片就是能连续跑的,浅色区域必须轮班。几个数直接读:单芯片 200 W,什么板都能连续,根本不用轮班;400 W,板子 0.8 平方米以上就连续;1 kW,要 2.0 平方米才算连续,这就是原型星上不去的原因;3 kW,板子再大都到不了连续,占空比最高 0.26。
连续运行的单芯片功率上限(板面积固定)大致是:0.5 平方米 363 W,1.0 平方米 646 W,2.0 平方米 1010 W,4.0 平方米 1409 W。加面积越来越不划算,因为 \(T^4\) 那项:板子越大温度越低,单位面积能排的热掉得越快。
所以"降功耗"这条路是通的。把单芯片从 1 kW 压到 400 W 左右、配 1 平方米板,结温才 60 摄氏度,直接连续跑,根本不需要轮班。轮班这套调度本来就是给"高功耗密度挤进小散热板"打的补丁,回到低功耗连续运行,补丁就不需要了。
十、还有个方案:热缓冲
不想降功率的话,还有条路叫热缓冲:在芯片和板之间加一层相变材料(Phase Change Material,PCM,一种受热熔化时能把大量热量吸进去、自身温度却几乎不升的材料)。有它兜着,板子能更久地待在允许的最高温度附近,把散热能力用足。
这条路的理论上限也能算:假设缓冲够大,板子一直稳在 \(T_{R,max} = 90\,^\circ\mathrm{C} - P R\) 不上下晃,占空比就是 \(η_{ideal} = [k(T_{R,max}^4 - T_{sink}^4) - P_{bus}] / P\)。拿它跟当前模型的实际占空比比,差的就是热缓冲能捞回来的可用率:

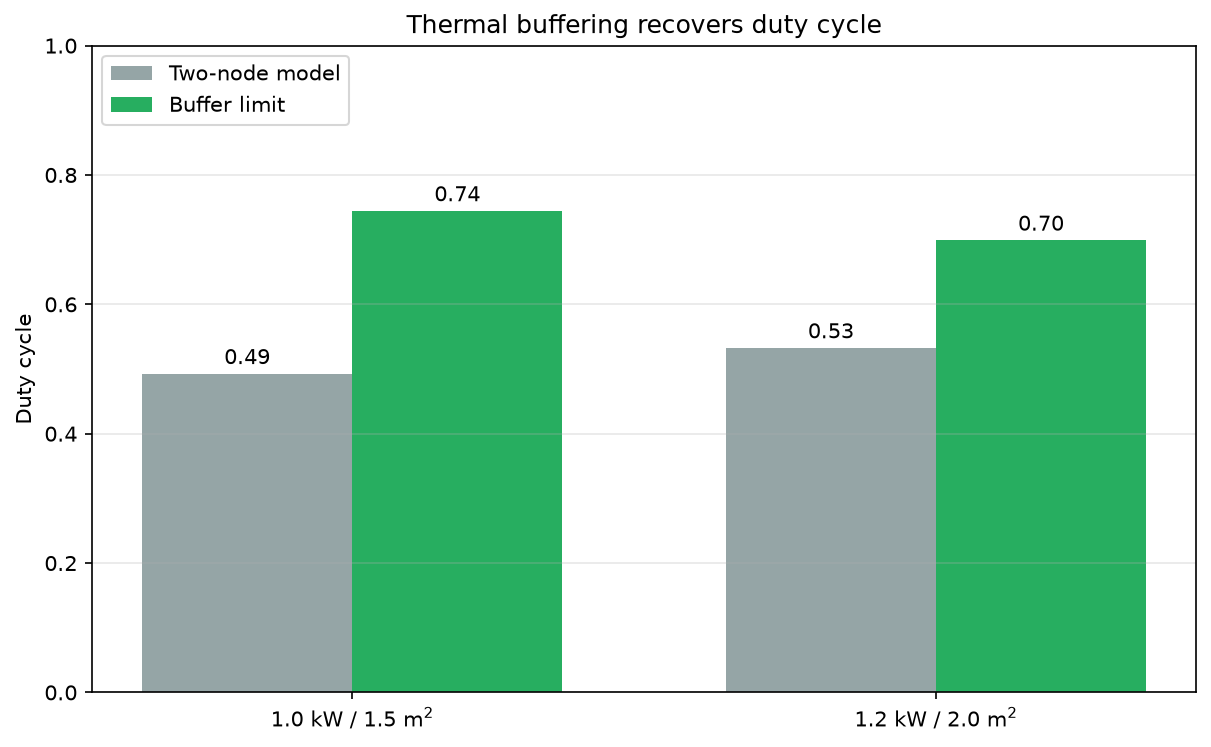

1.0 kW / 1.5 m² 这组,实际 0.49,上限 0.74,能捞回 0.25;1.2 kW / 2.0 m² 这组,实际 0.53,上限 0.70,能捞回 0.17。
换句话说,加了合适的热缓冲,同样硬件,可用率能提 0.17-0.25,等于所需节点个数砍掉两三成。代价是相变材料的重量:一次运行窗口要吸掉 \(P \times t_{on}\) 的热,1 kW 跑 40 分钟就是约 2.4 MJ,按石蜡类相变焙 200 kJ/kg 算,得配十几公斤。所以这是拿重量换可用率,跟"加大板子""加卫星冗余"是同一杆秤上的三个砝码,哪个划算要看发射成本和质量预算。
十一、真实任务怎么跑:算力、传递、存储、共享
前面都在算热,这节把热接回真实任务。在一颗星上跑一个 70B 级大模型推理,绕不开四件事。
先说算力。推理是带宽受限的:生成一个 token 要把权重整个读一遍,所以单芯片速度大概是 tokens/s ≈ HBM带宽 / 权重字节数。70B 模型 4-bit 量化后权重约 35 GB,配 1 TB/s 的 HBM,满速约 28 tokens/s。套上轮班的 0.53 占空比,实际只剩约 15 tokens/s;走低功耗连续(400 W)就能拿回满速。这是降功耗的第二个好处,不光不用轮班,吞吐还更高。
传递这块,地面训好的权重得先传上去。美国航天局 NASA 的 TBIRD(TeraByte InfraRed Delivery,太字节红外传输,星地激光通信实验)演示过 200 Gbps 的星地激光通信 [13],35 GB 传一颗星约 1.4 秒;要在整个编队分发,靠论文说的星间链路(单口径 9.6 Tbps [6][8]),一派发不到 0.1 秒。上行慢、横向快,所以合理的做法是地面先传给少数几颗,再靠星间链路铺开。
存储麻烦的不是容量,是辐射。每颗参与推理的星都得存一份权重(数据并行),或者存一部分(流水线/张量并行),35 GB 的 4-bit 权重本身不大。论文辐照测试里,HBM 累积 2 krad(Si)(千拉德,辐射剂量的单位,Si 指硅)后才出异常,五年任务剂量约 750 rad(Si),没到硬失效 [6][8];软错误率约每 17 rad 一次,折算大概三百万次推理错一次 [6][8]。这个量级推理能接受,但要配 ECC(纠错码,Error Correcting Code,能自动发现并纠正存储里的位翻转)加定期校验重载 [6]。权重不能当静态文件丢在 NAND(一种闪存)里,得有后台巡检把被打翻的位纠回来。
最后是共享。单颗星跑不动大模型,就把模型切开:流水线并行把不同层分到不同星上,激活值靠星间链路在层间传,论文那个近距离编队(最近邻 100-200 米 [6][8])就是为了让这种高带宽低时延的链路成立。但这里有个跟散热直接冲突的地方:流水线并行要求参与的星长期同时在线,而轮班的本质是"同一刻只有少数几颗在跑"。所以轮班跟大模型并行训练/推理是冲突的,轮班天生适合异步、松耦合的活(各干各的推理),不适合几千颗芯片同步跑几个月的训练。论文辐照测试自己也认了,训练场景 "requires further study"(还需要进一步研究)[6]。太空算力先从推理做起,这个判断在热模型和任务模型里是一致的。
十二、可能要做改进的方向
散热和功耗这块,论文把边界交代得很清楚,结温压到 90 摄氏度以下、板子大约 50 摄氏度、H100 级热流密度 90 W/cm² [6][9],但停在了参数上,没给出一个能算占空比、轮班规模、节点个数的模型。补上两节点模型之后才看清,真正卡脖子的是芯片到板那段热阻,它既给单芯片功率封了顶,又直接决定可用率。通用场景论文也没铺,它默认的是热管加辐射板的稳态散热一种思路,没回答"换个功率、换个板面积会怎样"。相图那节补了这块,结论是单芯片压到几百瓦、小面积板就能连续,比硬扛高功耗省事得多,这条路论文没展开。
算力、数据存储、训练还是推理,这一组论文也没串起来。它讲了星间带宽、辐照、发射成本 [6][8],但没回答一个 70B 推理在轨上怎么跑、权重怎么传上去、怎么存、怎么在编队里共享,这次补了量级估算。更要紧的是训练和推理的岔路:论文辐照测试自己承认软错误对大规模训练的影响还需进一步研究 [6],把训练往后放了,这跟本文热模型和任务模型的结论一致,轮班适合异步松耦合的推理,跟几千颗芯片同步跑几个月的训练是矛盾的。太空算力先做推理,不是保守,是物理和调度一起定的。
环境和寿命、还有实测数据,是论文留白最多的部分。评审版新增了生命周期评估、火箭再入、卫星残骸的段落,但明说完整的生命周期评估(Life Cycle Assessment,LCA)不在本文范围内 [6][14],把环境账留给了以后;辐照和材料退化也只给了剂量和软错误率,没算五年寿命末期发射率和电池还剩多少余量。最后这些结论都还没有在轨数据背书,这次原型星刚上天 [1][2],热设计、辐照、编队控制都要等真飞数据来校,论文的散热参数是从地面真空罐和辐照台架推的 [6][11],在轨会不会打折,只能等。
十三、作为一道数学建模例题
把它当一道例题收一下。已知功率 P、辐射板面积 A、发射率 ε、热沉温度 T_sink、结温上限 T_J_max、芯片到板热阻 R、两节点热容;求单机连续运行所需面积、占空比、单芯片功率上限、轮班实现 m 台常开所需的最小节点个数、热缓冲可回收的可用率、通用场景相图。
解法走四步。第一步建模型,两节点热网络,\(C_J\,dT_J/dt = P - (T_J-T_R)/R\),\(C_R\,dT_R/dt = (T_J-T_R)/R + P_{bus} - k(T_R^4 - T_{sink}^4)\),\(k = 2\varepsilon\sigma A F\),约束 \(T_J \le 90\,^\circ\mathrm{C}\)。
第二步用准稳态把约束从结温换到板温,\(T_J = T_R + PR\),得 \(T_{R,max} = 90\,^\circ\mathrm{C} - PR\),由此得到三个闭式:连续运行所需面积、单芯片功率天花板 \(P_{max} = (90\,^\circ\mathrm{C} - T_{sink})/R\)、热缓冲上限 \(η_{ideal}\)。
第三步数值积分并做互验:辐射板方程做精确积分再加结温充电时间,跟 RK 自适应格式对照,偏差 6.3%。
第四步离散事件仿真:把调度规则(\(m=2\)、公平轮换、返回温度线、邻居互烤)写进循环,每步 5 秒,统计最后 24 小时。锁步共振(N=2 覆盖 47%)和 N=5 接力闭环,都是调度规则直接推出来的。
局限也明摆着,都是我自己的简化:芯片到板就一个集中热阻,真实是芯片内部温度分布加分段热管;姿态只取一个系数,真实卫星迎阳受晒、背阳辐射,温度随轨道周期性起伏;编队互烤用均值场,真实近邻遮挡是几何问题;发射率和太阳能电池效率设成常数,没算涂层退化、原子氧、微流星体这些寿命问题。模型给的是量级和机制,不是设计图纸。
参考文献
